關于定制配電柜交貨期的說明
尊敬的客戶:
感謝您對我司產品的信任。為確保產品質量和性能,定制化配電柜需經過嚴謹?shù)牧鞒坦芸?。以下從六大核心環節說明15-20天出廠周期的合理性,供您參考:
一、前期報價(1-2天)
我們需與您充分溝通需求細節(如電氣參數、防護等級、特殊功能等),結合技術選型匹配元器件規格,并核算成本。此環節需確保方案精準性,避免后續返工。
二、合同簽訂(1-2天)
雙方確認技術協議與商務條款后,完成合同蓋章及回傳流程。此階段明確責任邊界,保障雙方權益。
三、設計與采購(關鍵耗時環節,約7-12天)

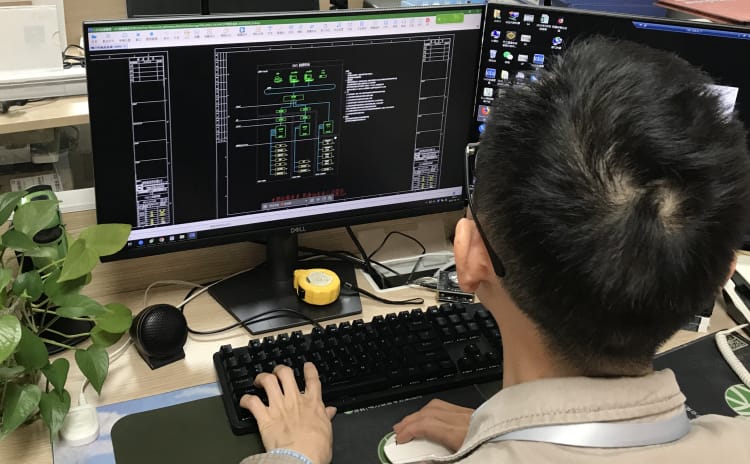

1.設計階段(3-5天)
o結構設計:根據安裝環境設計柜體尺寸、散熱布局、鈑金工藝(如折彎、焊接)。
o殼體設計:殼體結構設計,加工圖紙轉換。
o電氣設計:繪制電路圖、規劃元件排布,確保安全性與EMC兼容性。
o圖紙確認:提交圖紙供您審核,避免生產偏差。
2.采購階段(5-7天)
o元器件采購:定制柜需采購斷路器、PLC等核心部件,部分進口件供貨周期較長。注:設計完成后采購可并行啟動,但關鍵元件(如品牌元器件)需嚴格匹配參數,無法提前備貨。
四、生產階段(6-8天)

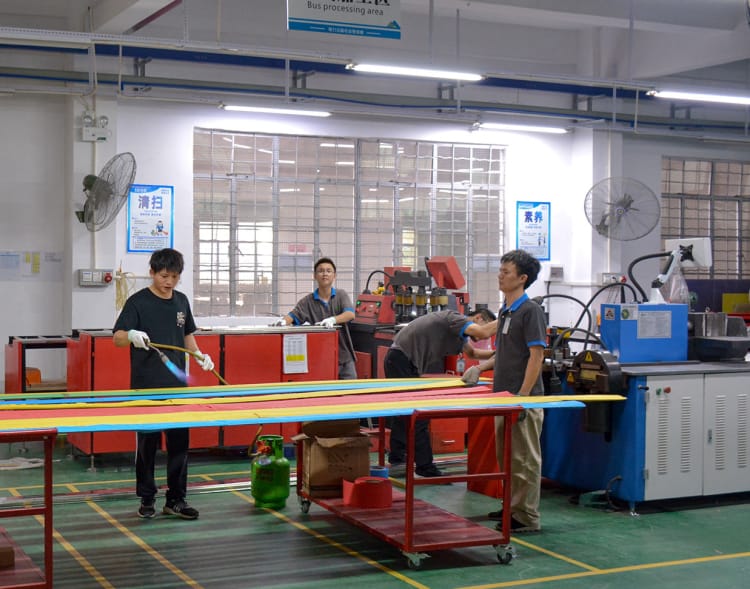

1.鈑金加工(4天):激光切割、折彎、焊接、表面處理(防銹/噴塑)。

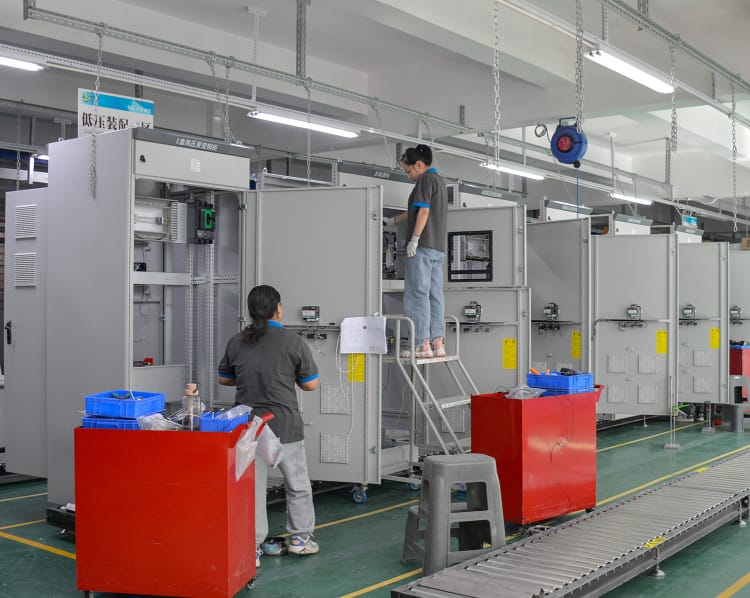

2.元器件安裝(2天):按圖紙裝配并接線。
3.調試與質檢(1-2天):通電測試、保護功能驗證、溫升試驗及全檢,確保符合國家標準(如GB7251)。
五、交貨準備(1天)

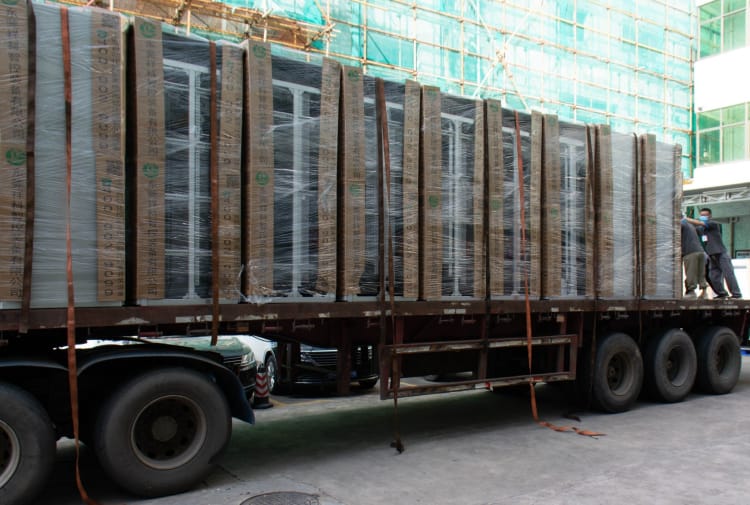

成品包裝(防潮防撞處理)、物流單據及出廠文件(合格證、說明書)整理。
為何無法大幅縮短周期?
1.定制化特性:非標設計需從零開始,無通用庫存可調用。
2.供應鏈限制:核心元器件(如施耐德、ABB)供貨周期固定,加急可能導致成本上升。
3.質量管控:省略質檢環節可能引發安全隱患,我司承諾絕不以犧牲質量換速度。
15-20天周期是兼顧品質、成本與效率的合理范圍。若您有緊急需求,我們可提供“加急通道”(如優先排產、協調現貨元件),具體方案歡迎進一步溝通!
